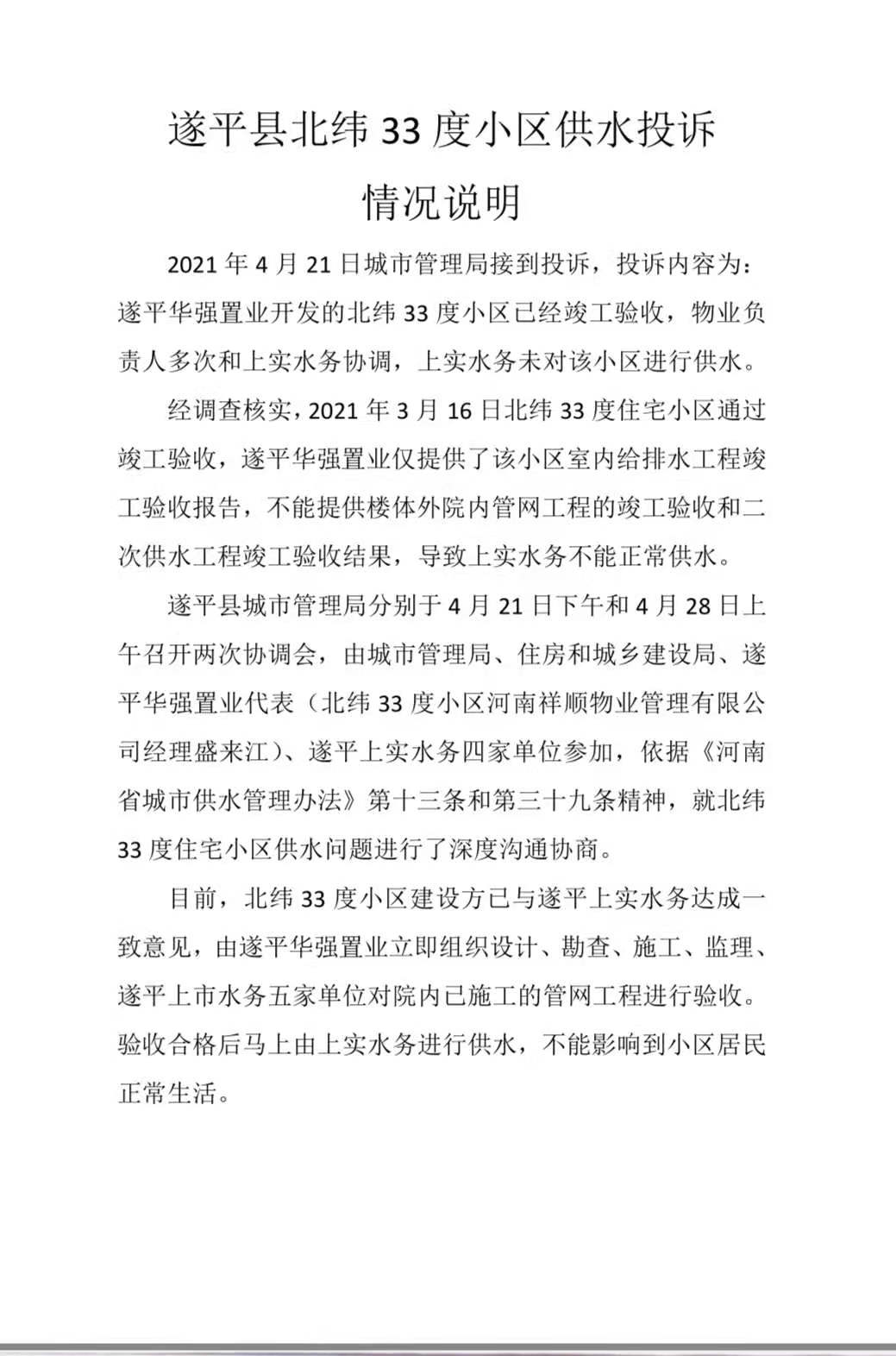

2021年4月21日城市管理局接到投诉,投诉内容为:遂平华强置业开发的北纬33度小区已经竣工验收,物业负责人多次和上实水务协调,上实水务未对该小区进行供水。
经调查核实,2021年3月16日北纬33度住宅小区通过竣工验收,遂平华强置业仅提供了该小区室内给排水工程竣工验收报告,不能提供楼体外院内管网工程的竣工验收和二次供水工程竣工验 收结果,导致上实水务不能正常供水。
遂平县城市管理局分别于4月21日下午和4月28日上午召开两次协调会,由城市管理局、住房和城乡建设局、遂平华强置业代表(北纬33度小区河南祥顺物业管理有限公司经理盛来江)、遂平上实水务四家单位参加,依据《河南省城市供水管理办法》第十三条和第三十九条精神,就北纬33度住宅小区供水问题进行了深度沟通协商。
目前,北纬33度小区建设方已与遂平上实水务达成一致意见,由遂平华强置业立即组织设计、勘查、施工、监理、遂平上市水务五家单位对院内已施工的管网工程进行验收。验收合格后马上由上实水务进行供水,不能影响到小区居民正常生活。
遂平县城市管理局
遂平县上实水务
河南祥顺物业管理有限公司

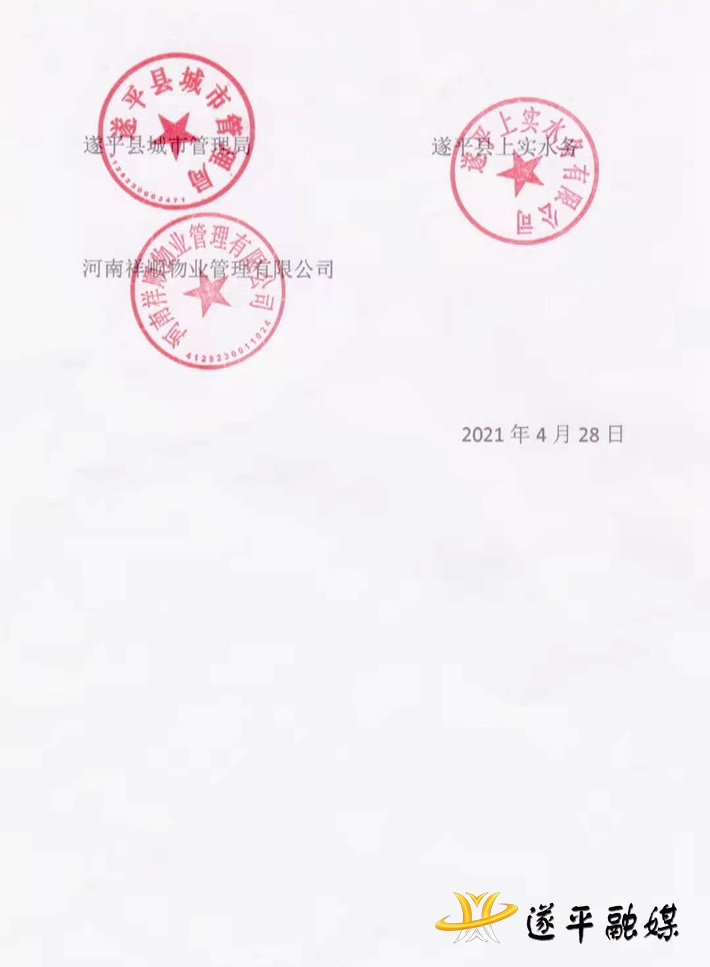

2021年4月28日
